一、前言

大家好,这里是BIMFILM。

BIMFILM直播活动持续进行中,其中在6月20号的直播当中,我们邀请到了河北建工集团有限责任公司数字化中心的BIM工程师赵萌赵工,来围绕自己现在所做的项目,做了一次线上分享。

整个分享过程依旧是干货满满,现在小编将重点内容梳理,再次分享给大家:

二、项目概况



1、项目位置

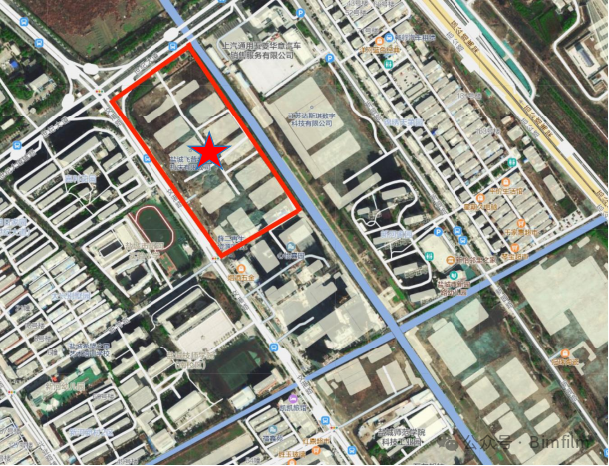

高新技术创业园工程施工总承包项目位于江苏省盐城市城南新区,距离盐城高铁站约1.5公里 ,距离盐城市人民政府约2.5公里。东至西伏河、南至新河路、西至文港南路、北至世纪大道。

2、项目规模

总建筑面积235618㎡,其中:地上建筑面积为140570 ㎡ ,地下建筑面积为95048㎡,共6栋建筑,包括办公、商业楼及酒店等。

三、项目重难点分析

重难点1:施工场地布置难度大

解决方案:工程体量大,场地布置需提前合理规划,利用BIM技术提前对现场场地布置进行建模,合 理放置各加工区及材料堆放区的位置,保证后期顺利施工。

重难点2:机电各专业管线多,地下车库夹层下方区域及机械车位净高要求高

解决方案:针对各工区各专业间的碰撞问题及时组织召开管线协调会议,确定基本的排布  原则,再利用BIM三维可视化技术,提前进行管线综合优化,避免影响工程进度,减少返工。

重难点3:本工程体量大交叉施工多

解决方案:提前规划好施工进度计划,利用BIM技术提前进行三维模拟,提前模拟施工中存在的交 叉作业的部位,从而进行再次优化,确保工程有序进行。

重难点4:项目涉及多个分包单位,人员数量大难于管控

解决方案:由于工程体量大,工人多,项目部前期制定了合理的管理方案,利用智慧工地信息化手段,加装实名制闸机通道及测温通道,保证对现场人员的有效管理。

重难点5:塔吊数量多(共计7台塔吊)涉及群塔作业

解决方案:利用BIM可视化技术,前期合理规划塔吊位置,遵循低塔让高塔、动塔,让静塔、荷重先行及客塔让主塔的原则,并安装塔吊防碰撞、防倾覆、吊钩可视化设备,保证塔吊安全运行。

重难点6:人员众多,技术交底难度大,传统安全交底工作效果不明显

解决方案:根据技术方案进行BIM模型的建立,通过模型展示的方式进行三维技术交底,使工人更直观的了解施工工艺及施工顺序;使用VR技术对工人进行安全交底,提升工人安全意识。

四、项目BIM综合应用

1、外脚手架

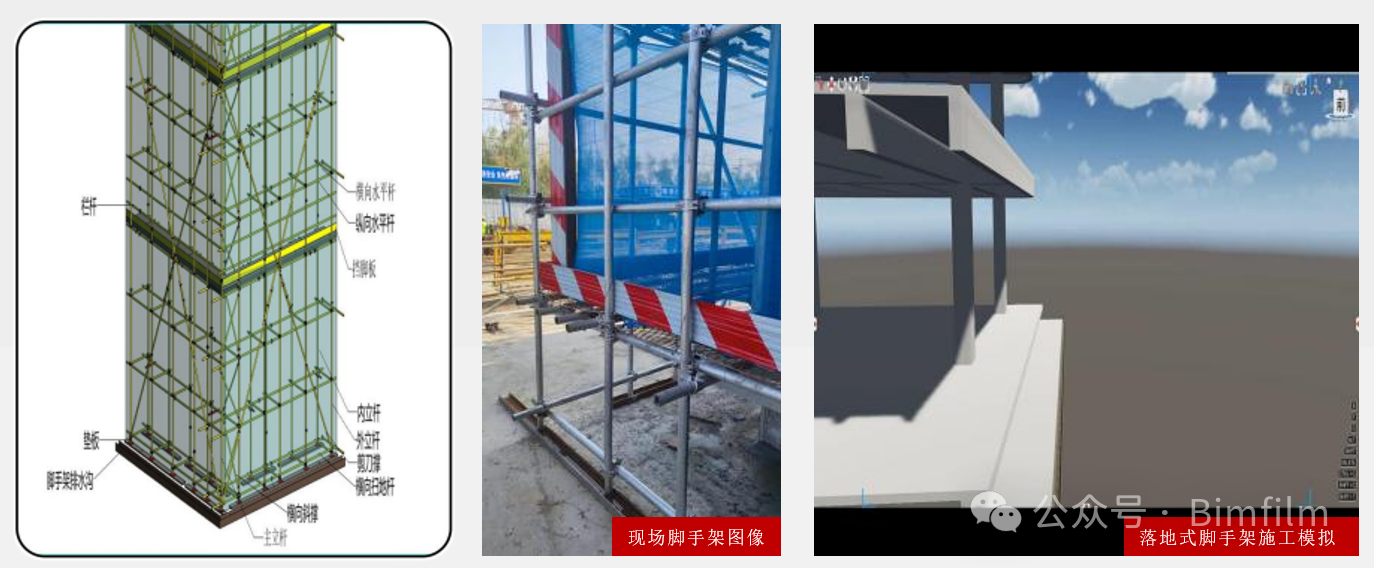

该落地式脚手架搭设完成后用于外立面防护,地下车库顶板结构完成后脚手架直接搭设在地下车库顶板上,搭设高度24米,部分裙房高度小于24米,根据实际的高度满足防护要求搭设脚手架。

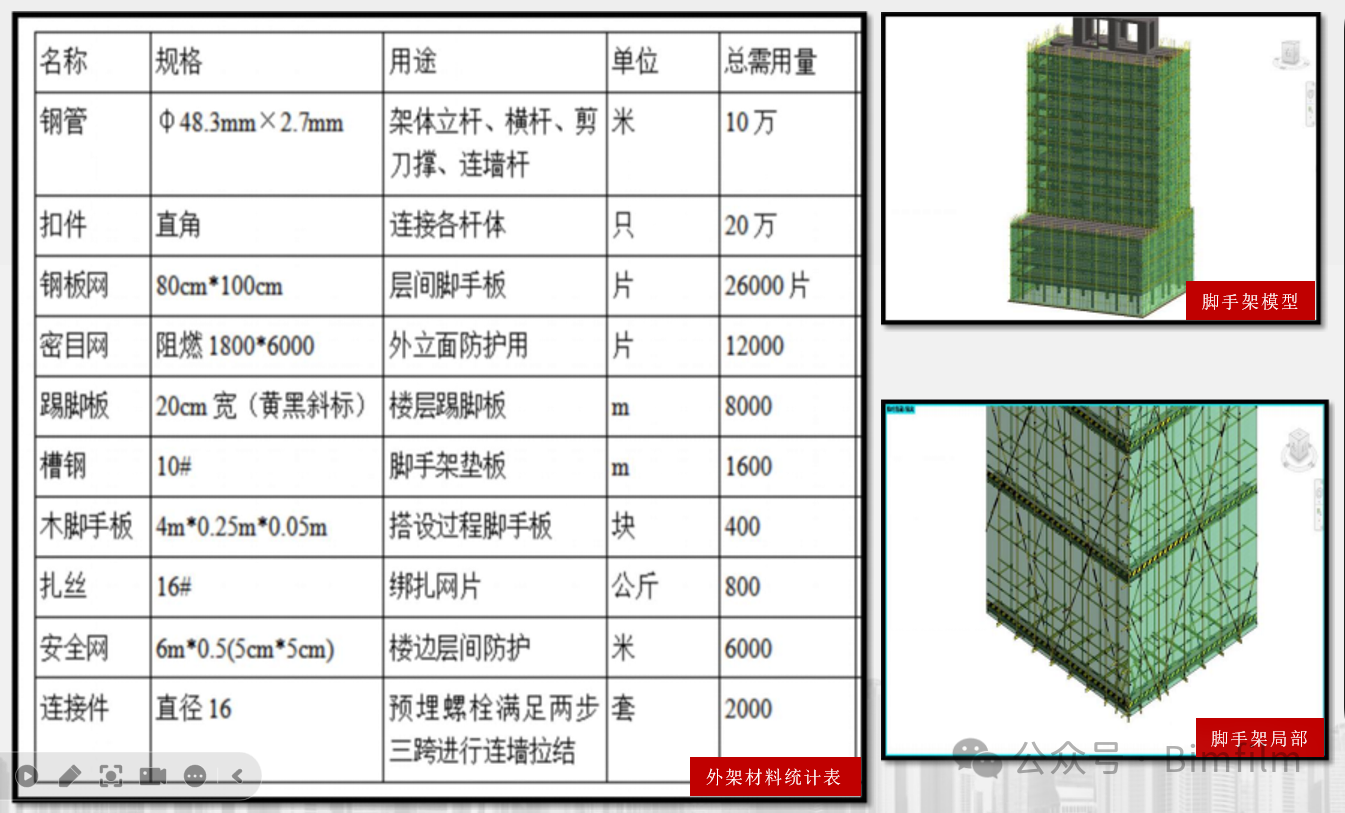

通过Revit创建外脚手架BIM模型。输出工程量统计表,如(杆件规格、扣件数量等),可以直观形象的辅助三维技术交底,指导现场精确下料安装,减少二次搬运等情况发生,提高施工效率。

最后通过BIM技术,完成脚手架模型创建及搭设施工方案要求,进行脚手架材料的精细化统计管理。对脚手架安全系统进行高度模拟保障, 最大程度的降低施工风险,节约施工成本,提高施工质量。

2、超危大模板工程

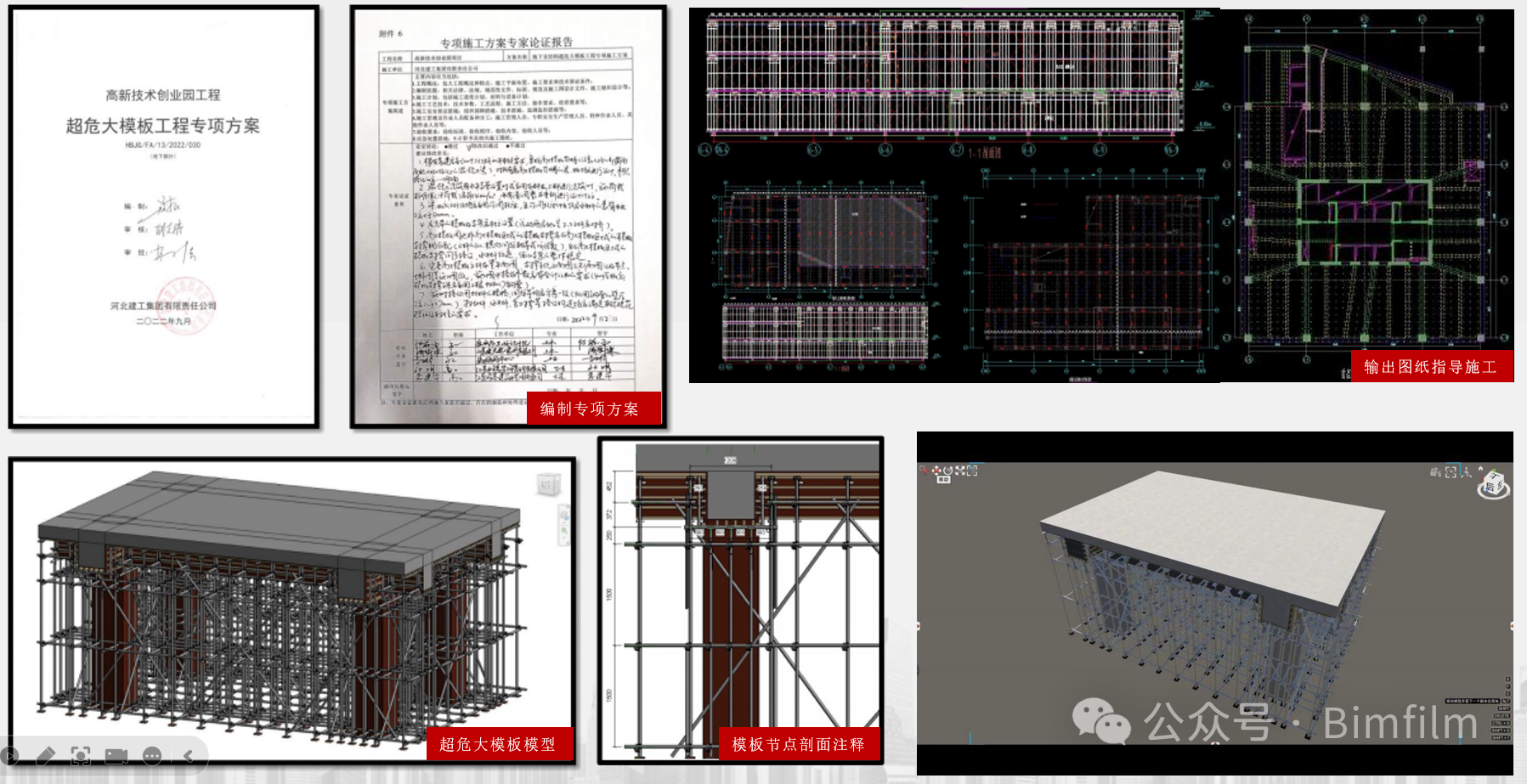

应用BIM技术的原因:经计算尺寸700*800、600*1400、1000*700、1100*800、700*900等属于超过一定规模危险性较大的分部分项工程范围。方案必须通过专家论证通过后并且应用BIM技术指导施工实施。

模板脚手架模型:根据技术方案进行BIM模型的建立,通过模型展示的方式进行三维技术交底,使现场的工人更直观的了解施工工艺及施工顺序。

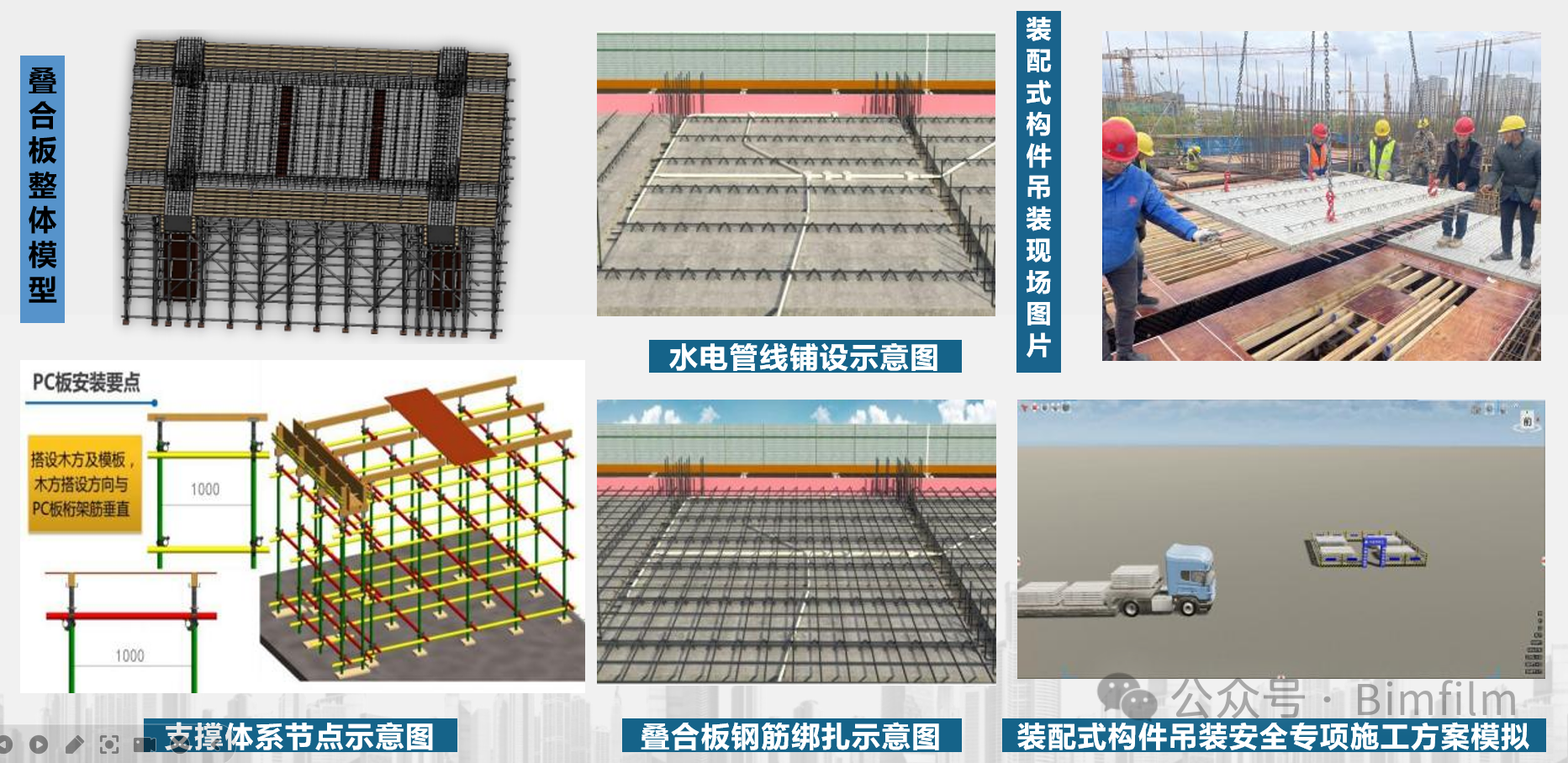

3、装配式叠合板

在预制构件模型上添加钢筋、埋件、机电预埋、预留孔洞等内容,最终由模型直接统计混凝土体积与重量,钢筋与金属件的类别、型号与数量等材料信息。

4、ALC墙板应用

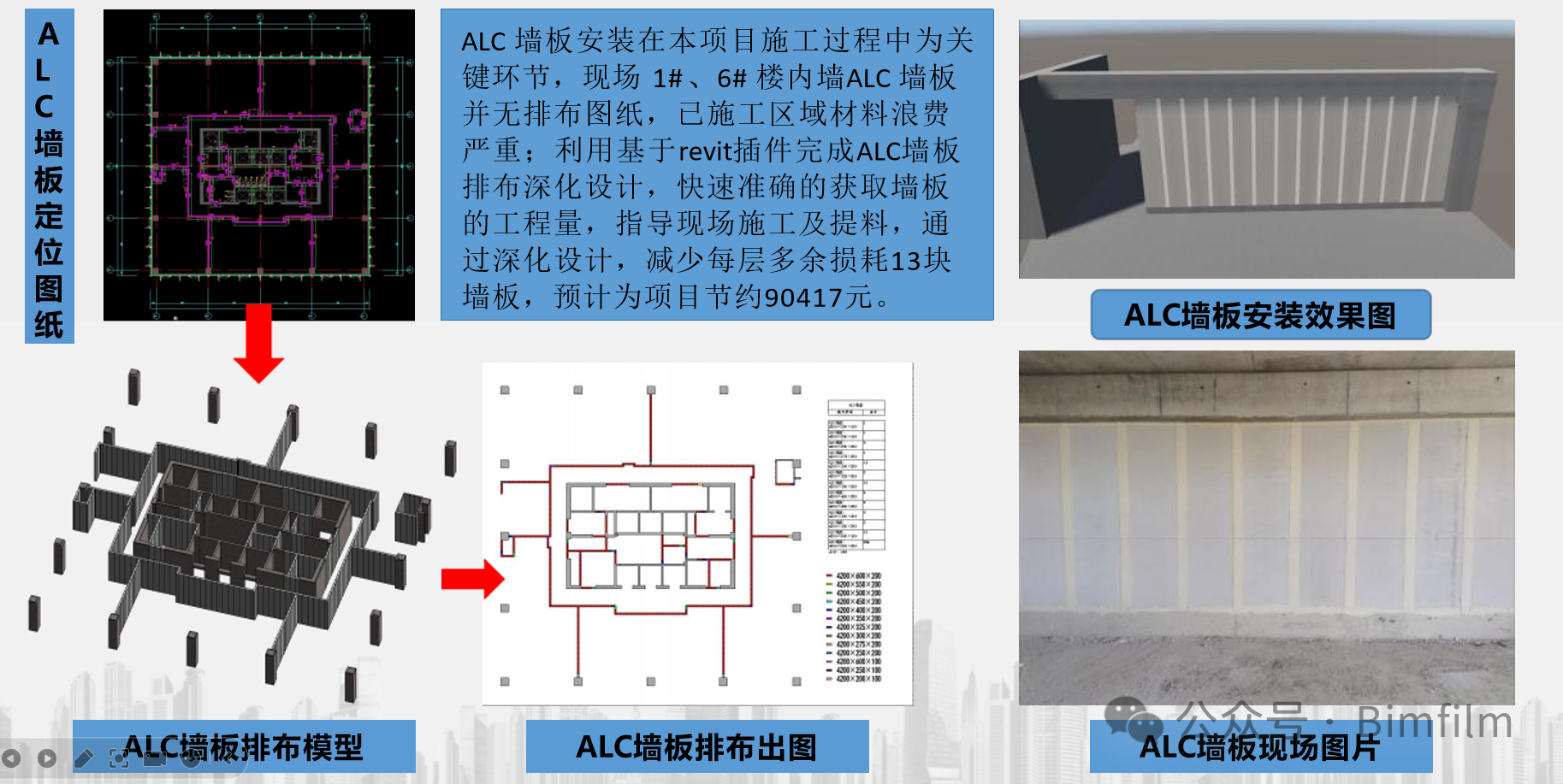

ALC墙板安装在本项目施工过程中为关键环节,现场1#、6#楼内墙ALC 墙板并无排布图纸,已施工区域材料浪费严重;

利用基于revit插件完成ALC墙板排布深化设计,快速准确的获取墙板的工程量,指导现场施工及提料,通过深化设计,减少每层多余损耗13块墙板,预计为项目节约90417元。

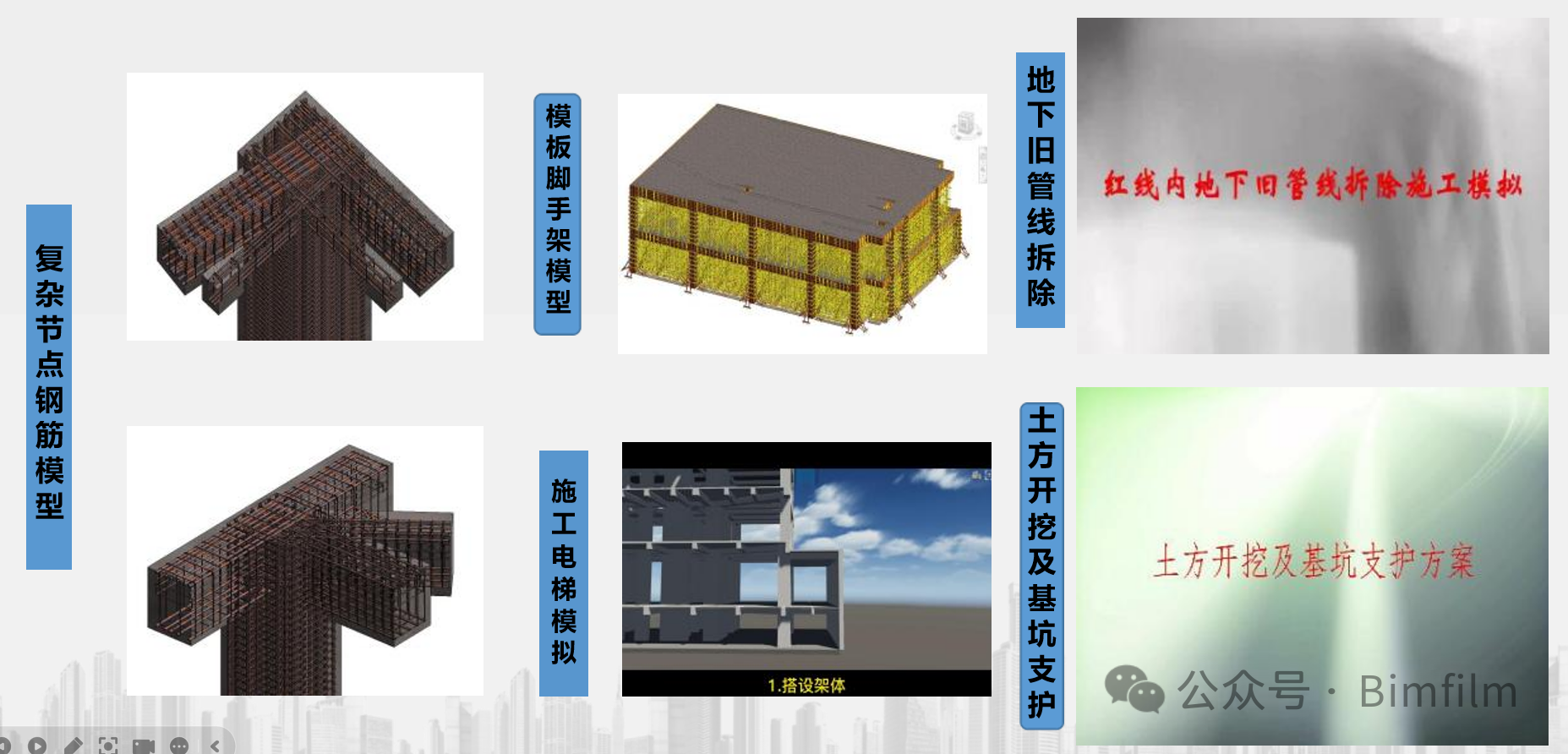

5、重难点施工工序应用

基于BIM技术的施工工艺模拟和方案优化技术:结合BIM模拟性及参数化特点,对现场典型及复杂工序进行动态模拟、施工优化,在施工前提前检查方案进度、劳动力分配及材料设备使用是否合理。同时对施工方案中主要方法进行对比分析,保证施工方案的可操作性。

6、可视化交底

利用三维模型进行各种方案交底21次,辅助结构分次验收25次,辅助施工方案研究12次。

项目生产例会及其他平时交流中以模型为载体进行交互沟通。

五、项目BIM应用总结

1、效益分析

(1)通过三维可视化管线综合对复杂区域进行优化排布,对涉及多专业避让的节点,开会讨论解决方案,选择最优解决方案,避免后期安装返工,节约工期及造价;

(2)通过BIM+智慧工地管理平台辅助资料管理,提高了传统资料传输效率和管理效率,减少了资料传递过程中的错误及偏差;

(3)目前完成项目三维技术交底21次,加强了现场人员对工序的理解。从目前实际情况,可以推算出基于BIM的进度计划及深化设计,为我们节约了16天(包括减少的窝工、返工、管理混乱造成的工期损失)。

(4)通过BIM+智慧工地管理平台进行协同管理,大幅减少了项目沟通壁垒,无形中提升了项目管理能力,提高了公司的施工总承包管理水平,并且做到了工程过程中质量安全问题的可追溯性。

2、可推广应用价值

盐城高新技术创业园项目是江苏省重点工程,受到社会各界的广泛关注。本工程利用BIM+智慧工地的应用,不仅降低了项目的成本,同时也保证了工程保质保量完成,确保了工程进度,为盐城市贡献一份我们建工人的力量。

项目通过组织多次现场施工观摩活动,不仅提升信息化建设的速度, 同时也提高了河北建工的社会知名度。

本项目通过智慧工地的应用培养了一大批具备专业能力的复合型人才,提高了企业的人才储备,为企业发展打下坚实的基础。

以上,就是本次赵工分享的主要内容。

具体详细内容,大家可进入视频号查看回放:

这里也是再次感谢赵工对BIMFILM的认可和支持,期待在未来赵工能再次做客我们的直播间进行学习和交流。

--------------

如有更多伙伴想要更深入的了解、试用和购买BIMFILM,可点击以下链接进入BIMFILM官网联系我们:

http://www.bimfilm.cn/

关注以下官方服务号,为您提供更多优质内容和精彩活动:

BIMFILM助力施工科学推演,先看到,再做到!



客服
顶部
欢迎您与我们沟通

在线咨询

专业客服为您解答

400-068-8105

BIMFILM公众号

扫码关注BIMFILM公众号
