BIMFILM线上直播|宁夏市第四十三中学BIM技术施工项目应用报告
2025-04-09浏览量:13

前言 | FORWORD

大家好,这里是BIMFILM。

BIM应用分享直播活动依然在BIMFILM视频号持续进行中,其中在4月3日的这一期直播中,我们邀请到了宁夏第三建筑有限公司工程部BIM工程师蔡振宇,来围绕他们做的《银川市第四十三中学》的BIM技术施工项目应用进行分享,接下来跟随小编的脚步来听听蔡工的分享吧!

一、项目概况

银川市第四十三中学工程项目由银川市住房与城乡建设局代建,宁夏三建承建;是落实宁夏“强首府”战略,银川市与宁夏师范学院合作共建的重点民生项目,受到自治区政府高度重视。

项目总投资4.27亿元,总建筑面积66720㎡。建设规模60个教学班,可容纳3000人,项目内容包括实验楼、教学楼、风雨操场等10个单体。

二、项目重难点

施工体量大、工期紧

建设周期仅为470天,建筑面积为66720㎡,施工体量大,工期紧。

混凝土H型钢柱施工

5#风雨操场中型钢混凝土柱,共计100根,需精确定位H型钢腹板的开孔位置及钢筋套筒连接翼缘板的位置,施工难度大。

管线综合排布复杂

机电管线安装体量大,管线错综复杂,敷设密集。

三、项目管理

公司通过培训、比赛、观摩学习的方式,最大程度上提升项目人员的综合管理能力。

人员管理

1.建立健全机械设备管理制度

2.严格把控设备及操作人员准入与验收

3.全过程监控大型设备安装与拆卸

4.及时对设备进行检查与维保

机械管理

1.建立健全现场材料管理制度和责任制,现场材料严格按平面图布置码放,减少二次搬运。

2.随进度对材料进行严密可靠的计划,及时准确供应,保证施工需要。

3.严格把控材料质量,对到场的材料进行检查验收,并做好抽样送检。

材料管理

基于成熟的传统施工技术,在本项目上应用BIM技术应用,用于指导现场施工。

技术管理

四、BIM在工程实体中的应用

场地平面布置

利用BIM技术进行三维可视化施工现场布置,相比于传统二维图纸,我们可以更加直观、形象的做好施工现场布置,合理的规划施工场地,一定程度上节约了人力、节省了资源。

二维图纸

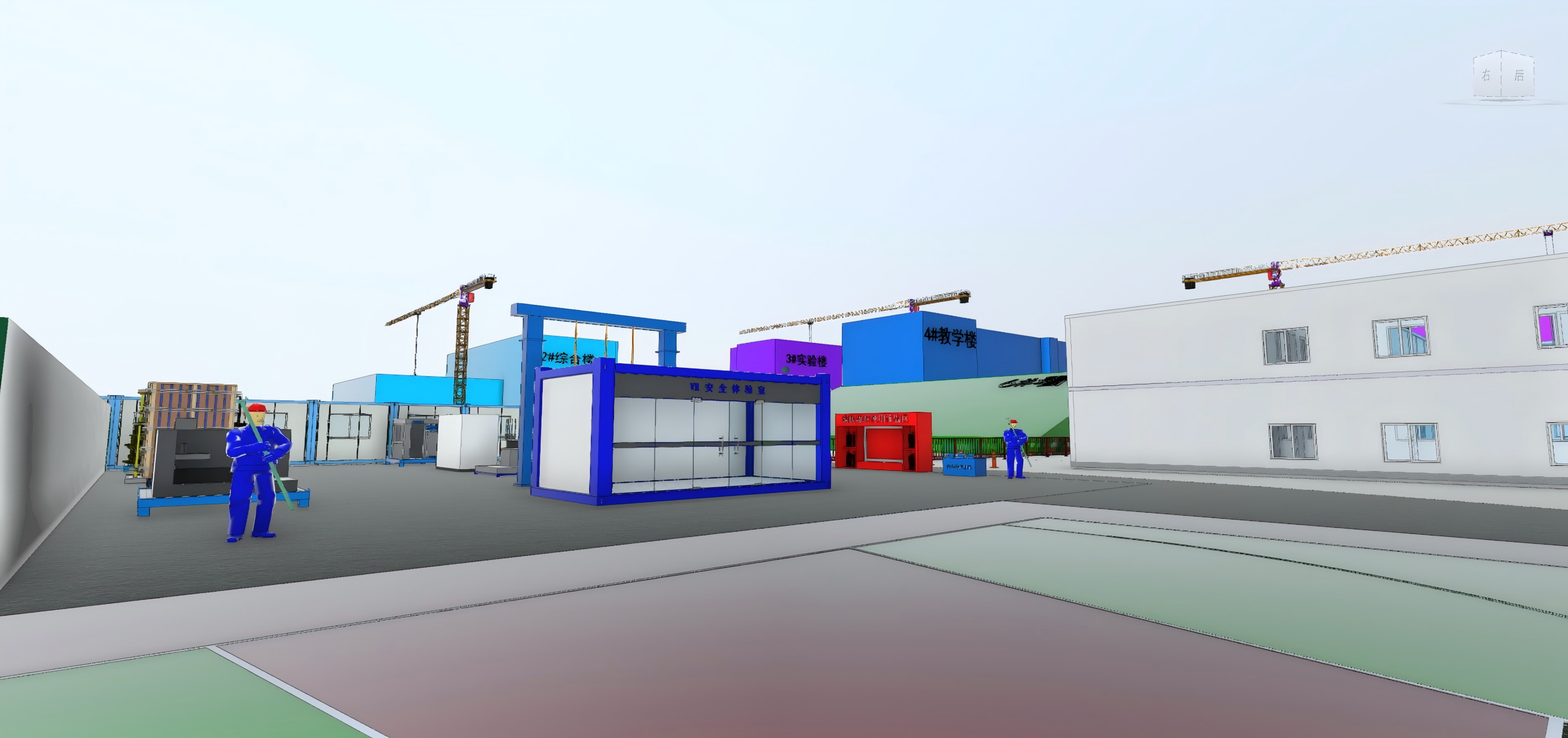

三维模型

现场航拍

场布细节展示

建模

施工前对各单位工程进行建模,发现问题,以图表的形式汇总,形成更加直观的对比,避免二次返工或者由于图纸变更而带来的进度延期,做到降本增效。

结构

暖通

施工进度计划

对照施工进度计划安排,结合BIM模型,实现进度可视化,可以使管理人员直观的掌握进度的超前与滞后。根据现场人材机等资源的实际情况,按需进行资源的分配调整。

外墙保温板模拟排版

利用BIM技术对外墙保温装饰一体板进行排版布设,根据外墙尺寸、保温板尺寸,合理划分施工段,提前与厂家协商沟通,根据排版情况,在工厂对板材进行裁切加工并编号,有利于外墙造型处的施工,同时增加建筑外立面整体美观性,提高施工效率,节约材料。

室内装修-地砖墙裙铺排

前期利用BIM对地砖、墙裙进行铺排设计,出图,便于现场施工;并统计工程量,便于采购材料。

管综优化

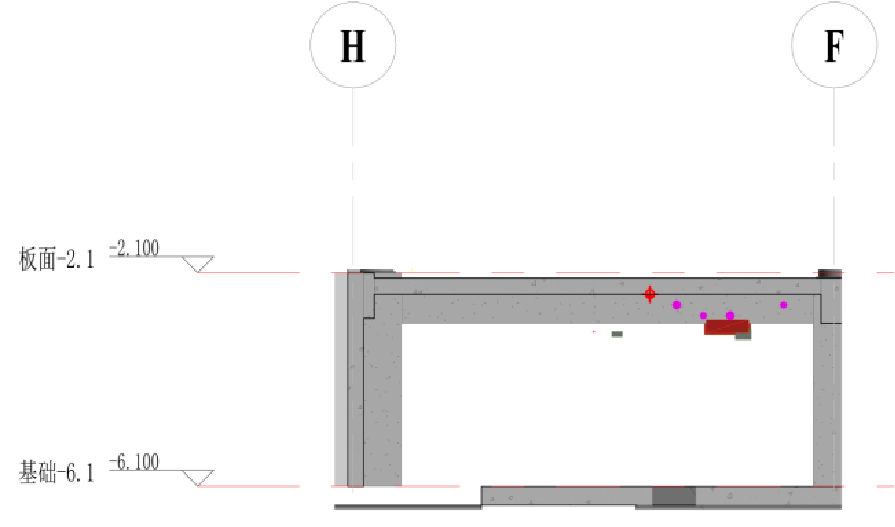

5#风雨操场地下停车场安装管线错综复杂,BIM小组在初步模型的基础上进行管线综合检查解决碰撞问题,并针对是否满足净高、检修、施工等要求,对管线排布进行优化,共计发现并解决机电碰撞问题135项,避免了后期返工,节约施工成本共计10.5万元,最终完成标准统一、整体美观的管线布置。

管线综合平面图

管线综合三维图

主要节点展示

出图

管线综合平面图

建筑结构深化

5#风雨操场中型钢混凝土柱,共计100根,小组成员利用BIM技术进行复杂钢筋节点建模,精确定位H型钢腹板的开孔位置及钢筋套筒连接翼缘板的位置,出具深化图纸28张,提高了施工质量。

通过精细化的节点建模,形成构件内的无碰撞钢筋布置,精准定位钢筋穿过H型钢翼缘板及钢筋套筒连接腹板的位置,详尽的现场交底,为现场提供准确施工指导,以下为现场实施照片。

现场实施照片
